Заливаем бетон

Последний шаг в возведении фундаментной плиты – заливка бетона.
Вопросы:
1. Как заливать?
«Даже если тебя съели, есть два выхода». Так и тут, заливать бетон можно несколькими способами, например, купить бетономешалку и все мешать с ее помощью или завезти готовый бетон с помощью миксеров и просто распределить весь завезенный бетон по плите.

Очень просто, давайте посчитаем:
Необходимо залить фундаментную плиту размером 14х14 толщиной 20 см + по несущим стенам увеличить глубину заливки до 60 см. Бетона на это дело потребуется:
На плиту 14х14х0.21 = 41.16 куба (+1 см сделали, потому как последние измерения показали что примерно 21 см плита получилась, а не 20)
Плюсуем 40 см под несущими стенами: длинна несущих стен = 14+14+13+13+14+6+5.5 = 79.5 метра, ширина 0.4, глубина 0.4 (помним? что еще сверху плита, то есть, под несущими стенами толщина бетона 0.6м) таким образом, объем бетона на несущие стены равен 79.5*0.4*0.4 = 12.72
Суммарный объем бетона, который необходимо залить равен 41.16+12.72 = 54 (около того). Плюсуем неточности, неровности (песок рядом с опалубкой был плохо утрамбован и поэтому немного осел), возможные выпирания опалубки небольшие, осадку бетона - примерно на куб (со слов строителей будет), получаем что примерно 55-56 кубов.
Небольшая бетономешалка, которая потом в хозяйстве пригодится, имеет выпускной объем 60 литров. Что имеем? А то, что бетономешалку надо прокрутить на максимальной загрузке чуть больше 900 раз. Учитываем что плиту надо залить за один раз и больше суток мы работать точно не сможем, то получаем, что в течении суток, беспрерывно надо опорожнять каждые 96 секунд бетономешалку. С другой стороны, мешалку надо загрузить и по инструкции мешать ей не меньше полутора минут, а потом еще разгрузить. То есть никак не укладываемся в эти 96 секунд… Принимаем решение: «покупаем миксеры».

2. Какую марку бетона использовать?
Открываем великую помойку под названием Internet и начинаем там «шастать» в поисках истины. Незадача, люди используют бетон марки от 50 до 400. При этом каждый считает, что он прав. Смотрим более внимательно, получаем результат, что на плитный фундамент высокая марка бетона не принципиальна, поскольку давление будет распределяться на большую площадь. Кроме того достаточно часто люди заливают 200 бетон на ленточный фундамент и вроде не жалуются. Принимаем предварительное решение: «Будем заливать марку бетона 200». К слову, после принятия такого решения я поездил по стройкам и поговорил с прорабами. Говорят, что для такой плиты и 150 марка будет очень хорошо, но пойдет и 100. Все помнят что я параноик фундаментный? Еще раз напоминаю об этом. Марка 200!

3. Как утрамбовывать?
Вопрос очень важный и нужный. Поясню для тех, кто пока не знаком с теорией. Утрамбовать – не попрыгать сверху (как это можно сделать, например с посудой, которая не лезет в коробку), а постараться по максимуму избавиться от пузырьков воздуха в бетоне. Если этого не сделать, то можете смело уменьшать марку бетона на 100 (если Вы конечно заливаете не 50 марку, иначе долбите свой бетон и в качестве строительного мусора). Утрамбовывают бетон вибраторами специальными, называются «Глубинный вибратор». Дорогая штучка я вам скажу и ради одного раза не стоит ее покупать (мое мнение), но можно взять в аренду.

Пока рядом работал прораб турок, мы с ним проводили беседы по поводу утрамбовки, так вот, по его словам, если нет вибратора, то можно утрамбовывать прутиками арматуры. Просто ходишь во время заливки и тыкаешь прутиком в бетон. Как показала практика, этот способ достаточно спорный (таким способом заливал перемычки оконные). Кроме того есть вероятность искрошить изоляцию под плитой, а тогда в ней нет смысла. Короче мне этот способ не нравится и его я исключил. Вибратор!!! Как бы пошло это не звучало…

4. Как распределить бетон по плите?
Как помните, надо все залить за день, а это накладывает свой след на то, как быстро надо все растаскивать.
Дело в том, что после того как привезут бетон, его надо как-то растащить на площадь 14х14. Хорошо, если подъезд к площадке есть с разных сторон, тогда проще, просто вываливать бетон в разные части фундамента и какой-нибудь доской и лопатами его развозить (были бы рабочие руки), но у меня к фундаменту миксер может подъехать только с одной стороны… Чтобы можно было подъехать с других сторон, надо: убить соседей или как минимум убедить их, что их участок, перепаханный здоровыми колесами в грязь много более привлекателен, чем ухоженный, засаженный цветочками и всякими деревьями, да и забор нынче вышел из моды. Второе – накидать кучу строительного мусора по периметру, иначе дело труба, все равно застрянет миксер… В связи с этим смотрим почем аренда бетононасоса.

5. Надо договориться:
a. Бетононасос. Надо в нем быть точно уверенным, потому что если он не приедет, то бетон придется грести хоть руками, но весь разгрести по площадке;
b. Бригада с вибратором. Лучше нанимать бригаду, потому как вибратор часто ломается (особенно та его часть, которая глубинная), зачем лишние проблемы? Но стоимость, безусловно, увеличивается. За каждый куб они берут мзду. Поэтому решайте, примерно как в КВНе: дать бригаде мзды или самому рискнуть. С меня в итоге взяли 15 тыщ за работы, но при этом они делали все со знанием дела и без большого моего вмешательства;
c. Миксеры. 8 миксеров по 7 кубов, должны приехать не все сразу, а последовательно, но и с небольшим разрывом во времени, потому что иначе будет простой либо миксеров, либо насоса. И то и другое оплачивается по времени.
d. Бог. Вернее молиться чтобы дождя не было хотя бы день до и в течении заливки плиты. Ну, или запастись бубном и танцевать, танцевать…

Сначала пытался договориться со всеми отдельно. Звонил, звонил и еще раз звонил. Но, те кто уже строится, наверное сталкивались с тем, как могут работать строители… Кто-то говорит позвоните позже, кто-то говорит где ж вы раньше-то были, кто-то на вопрос: «Будут ли проблемы?» отвечает истинно русскоязычным «да нет наверное» и понимай их как хочешь… Как пример, прозвонился по нескольким телефонам по доставке бетона и ни один телефон не ответил что сможет доставить 8 миксеров с перерывами в 20 минут, максимум 2 или 4 в течении дня, да и то, при условии что именно в этот день будет именно та марка, которую вы хотите. В общем, после нескольких дней таких переговоров обратился к уже своему закадычному другу – прорабу со стройки, который мне посоветовал человека (Дамир), занимающегося миксерами и бетононасосом, а сам взялся за (как это ни странно) умеренную по сравнению с другими бригадами плату по заливке бетона. У Дамира, бетон оказался дешевле, бетононасос по той же цене что и везде, а вот как преимущество - по доставке и по бетононасосу можно было договориться за день до заливки, то есть погоду можно было подгадать.

Сориентируйтесь в ценах, обзвонив объявления, а после походите по стройкам, на которых заливка бетона – обычное дело. Они смогут организовать заливку с наименьшим количеством проблем и как показала практика дешевле, чем все организовывать самому, правда дороже, чем заливать своими силами. Или это просто мне так повезло? Да и Вы будете знать кто виноват если все пойдет наперекосяк, можно даже что-то вроде договора составить.

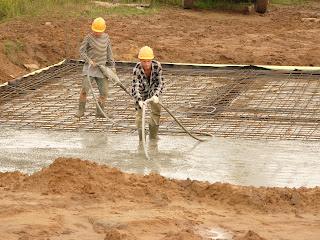

Сам процесс заливки я покажу с помощью фото. Скажу только, что команда работала слажено, миксеры шли с перерывом 20 минут и как только заканчивал работу первый миксер, сразу же его место занимал другой. И был один перерыв в пол часа после 4-х миксеров, за это время строители успели сесть и покурить.



Для установки бетононасоса пришлось в срочном порядке искать опоры, на которые насос бы опирался. Это связано с тем, что его родные опоры имеют небольшую площадь, а до этого на земле прошелся дождик и пришлось ставить дополнительные балки под родные опоры. Я использовал балки, которые к слову были позаимствованы у соседки, но потом тщательно почищены и аккуратно обратно сложены.




Миксер выгружает бетон в специальный поддон в бетононасосе. У нас возникла одна проблема, последний миксер не доехал до насоса примерно 1 метр и не мог выгружать бетон в этот поддон. Пришлось срочно монтировать мостик из досок, который позволил все-таки загрузить бетон в бетононасос.



Вибратор работает от обычной розетки 220, но будьте аккуратны, есть вибраторы которые требуют большей мощности, поэтому когда будете договариваться насчет аренды, не забудьте об этом спросить.




Работает три человека, один держится за хобот насоса, один закидывает вибратор на залитые участки плиты, один носит вибратор за тем, кто закидывает и следит за тем, чтоб провода и вибратор лежали удобнее и не мешали вибрировать.

В итоге весь результат свелся к такому пейзажу:



В последние 15 минут заливки бетона пошел дождь и бетононасос очень торопился закончить, иначе он бы застрял, поэтому они согласились даже уменьшить время работы на бумажке (на примерно 5-10 минут) и получить поменьше денег. Кроме того в последней машине остался примерно куб бетона, подозреваю что это из-за перепада высот по плите.

Ошибка: Перед заливкой мы не вывели по уровню так называемые «маячки», на них бригада смогла бы ориентироваться как по уровню для точной заливки, из-за чего перепад высот на плите оказался до 2 см. То есть в одном месте плита оказалась ниже (можно увидеть на фотографии, там лужа). Это не критично, но из-за этого мы потеряли некоторое количество бетона (переплатили).

К вечеру дня заливки, по плите уже можно было ходить.
Для того чтобы бетон затвердевал и сох равномерно, его надо обильно проливать водой, что мы и делали последующие 4 дня. Воды уходит много, но это позволяет исключить возможность появления трещин в плите, так что не брезгуйте этим, тем более если погода стоит сухая и жаркая. Оптимально проливать плиту пару – тройку раз в день в течении 2 недель. Нам повезло, через четыре дня погода установилась пасмурная и дождливая. Трещины на нашей плите появились, но очень узкие, не длинные и неглубокие. Да и на всю плиту их было штук 10. Это не опасно. К слову у соседки, которая заливала плиту и мало проливала ее, в итоге оказались сквозные трещины по всей плите шириной в 2-3 мм.

На этом мы и закончили первый год строительства. На зиму мы плиту ничем не закрывали, потому что с зимовкой у такой плиты проблем быть не должно. Максимум что могло быть, так это то, что за зиму плита перекосится. Опасения были напрасными. Перезимовала плита на ура.

2 комментария:

Reismus комментирует...

При твердении бетона, как вариант, можно использовать увлажненные опилки, песок, печной шлак и т.п., годится даже обычная почва (лучше конечно если не надо покупать ничего дополнительно). В жару, слой такой "мульчи" поможет обойтись без перепадов влажности, да и температуры.

Анонимный комментирует...

Компания Ренессанс занимается поставками бетона всех марок! Свой автопарк. Возим по всей территории Л.о.и Спб! Жду ваших звонов. С уважением, Мария. 985-34-79
